25/ოქტომბერი/2021
პალასი 1-I ბლოკის შესრულებული სამუშაოები ივლისიდან 12.10.2021-ის მდგომარეობით.
პალასი 1-I ბლოკის შესრულებული სამუშაოები ივლისიდან 12.10.2021-ის მდგომარეობით.

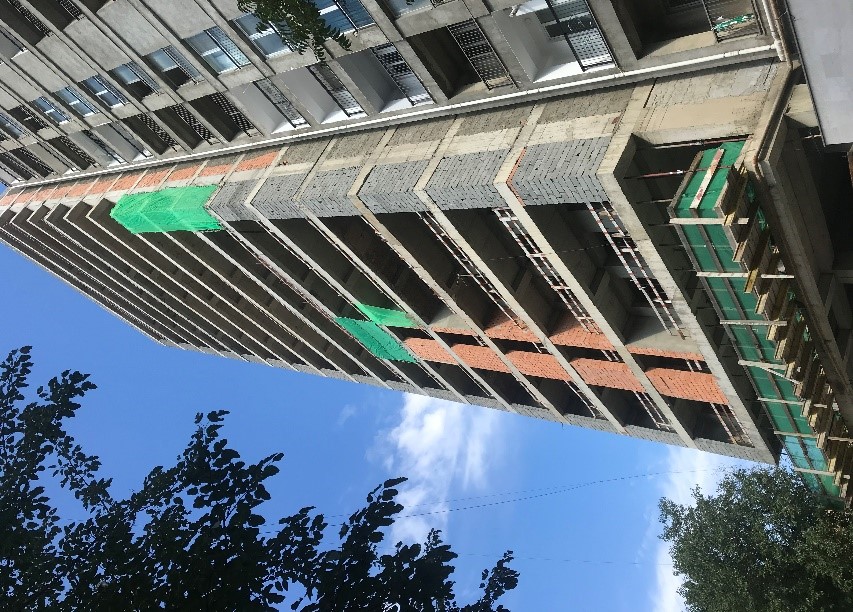

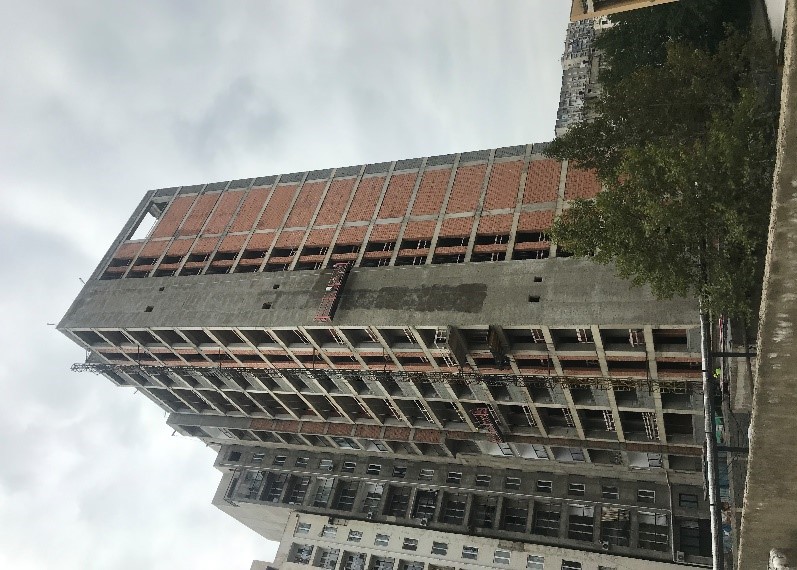

დასრულდა აივნების შიდა სივრცეები 11,30 დან 35,10 ნიშნულის ჩათლით (7 სართული) გალესვა. მიმდინარეობს ფასადის ლესვის სამუშაოები ა-ბ ღერძებში და ასევე აივნების შიდა სივრცეების ლესვა.

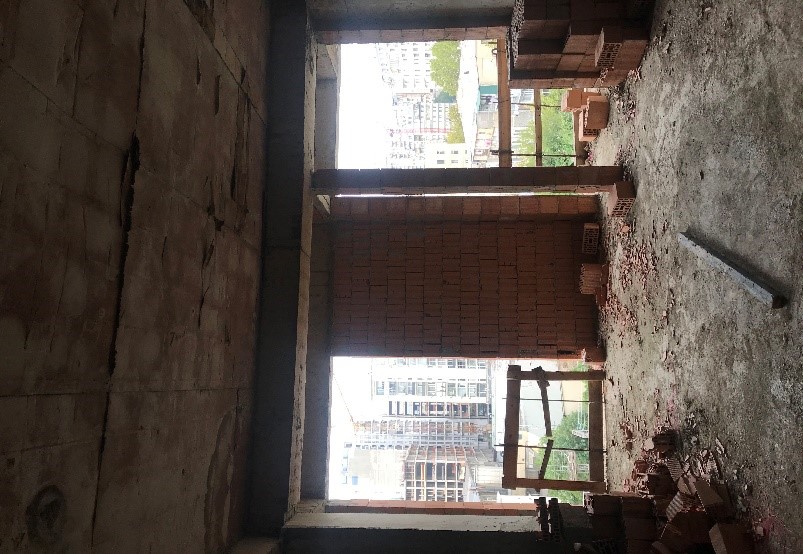

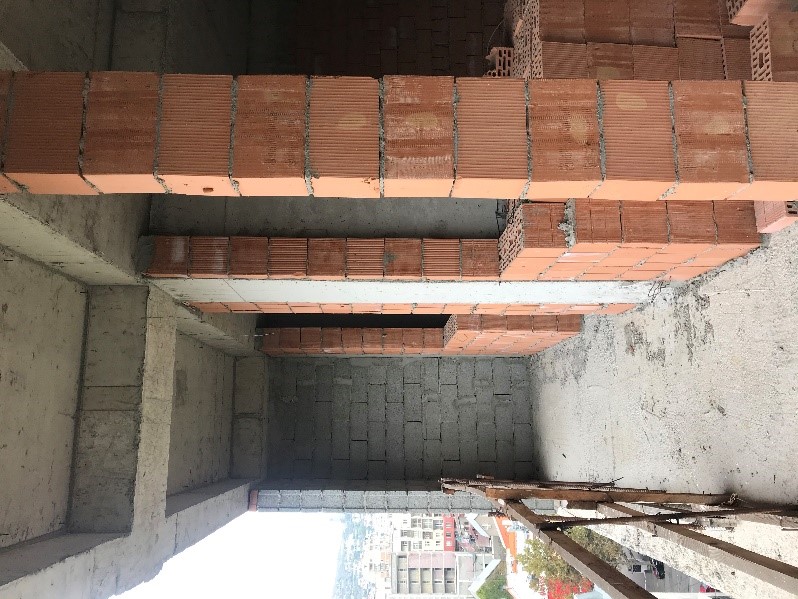

დასრულდა ა-ბ და და დ-ზ ღერძებში 11,30-18,10 ფასადის შევსების სამუშაოები აგურით.
მიმდინარეობს ბ-დ ღერძში (კიბის უჯრედში) შესრულდა ფასადის შევსების სამუშაოები ბლოკით.
დასრულდა ა-ბ და და დ-ზ ღერძებში 11,30-18,10 ფასადის შევსების სამუშაოები აგურით.
მიმდინარეობს ბ-დ ღერძში (კიბის უჯრედში) შესრულდა ფასადის შევსების სამუშაოები ბლოკით.

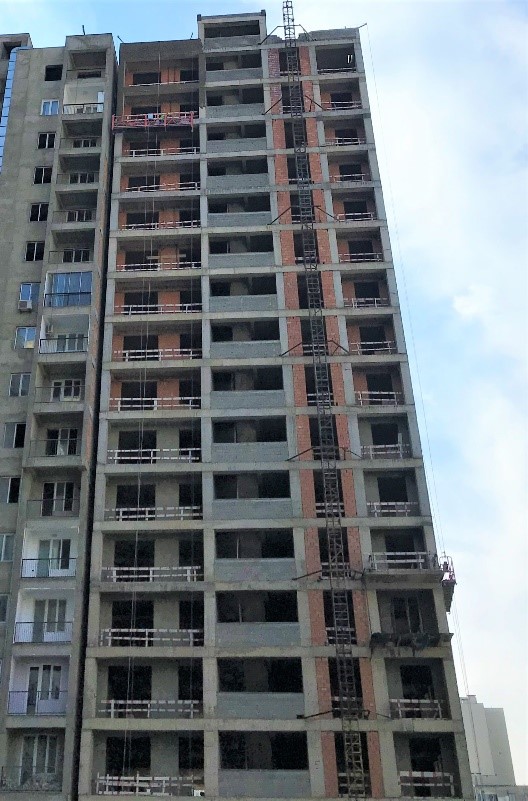

ფასადი 1-4 ღერძებში (სულხან ცინცაძის მხრიდან) მიმდინარეობს ფასადის ლესვის სამუშაოები 1-4 ღერძებში. ამ დროისთვის დასრულდა 1-2 ღერძების 7,50 დან 67,62 ნიშნულის ჩათლით 340 მ2 (17 სართული) გალესვა.
1-4 ბლოკებში დასრულდა ფასადის შევსების სამუშაოები აგურით და ასევე დასრულდა ფასადის შევსების სამუშაოები.
1-4 ბლოკებში დასრულდა ფასადის შევსების სამუშაოები აგურით და ასევე დასრულდა ფასადის შევსების სამუშაოები.




ფასადი ზ-ა ღერძებში (ბახტრიონის ქუჩის მხარიდან) ამ დროისთვის დასრულდა და გალესილია აივნების შიდა სივრცეები 11,30 დან 35,10 ნიშნულის ჩათლით (7 სართული) . მიმდინარეობს აივნების შიდა სივრცეების ლესვა.

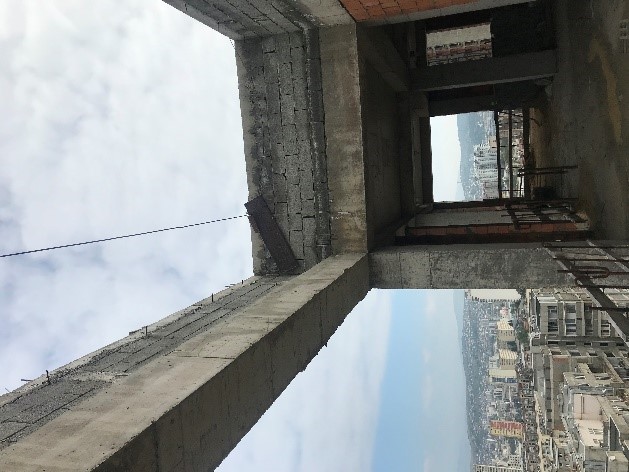

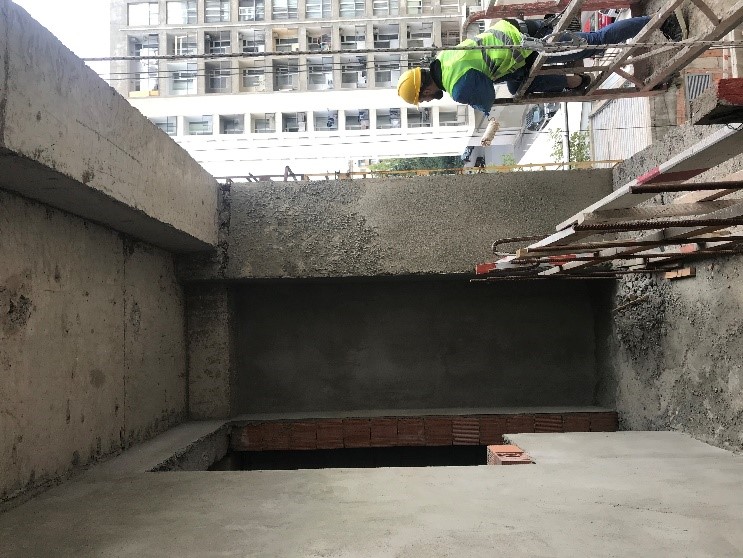

დასრულდა საცხოვრებელი ფართების და აივნების შორის გამყოფი კედლები ამოშენება აგურით. მიმდინარეობს ფასადზე საცხოვრებელი ფართების აივნის გამყოფი კედლების ამოშენების სამუშაოები აგურით. ამ დროისთვის დასრულებულია 11,30 დან 28,3 ნიშნულამდე (5 სართული).

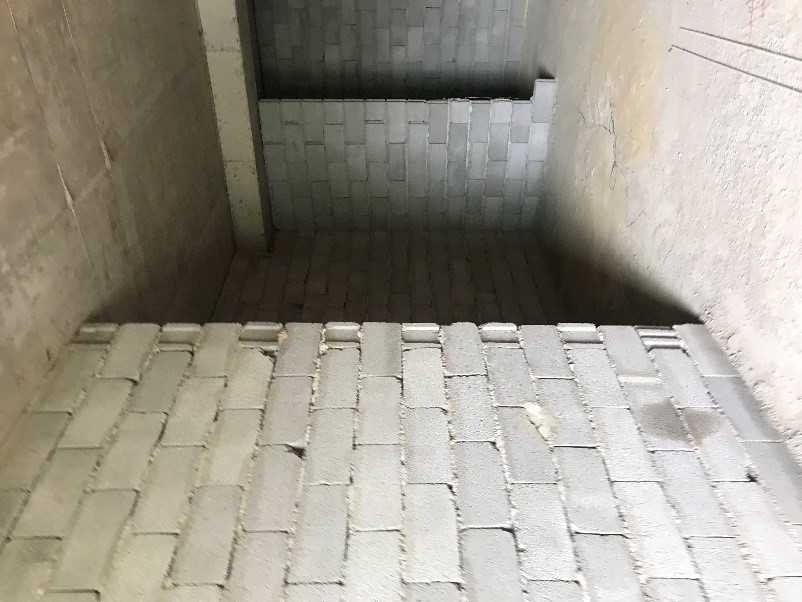

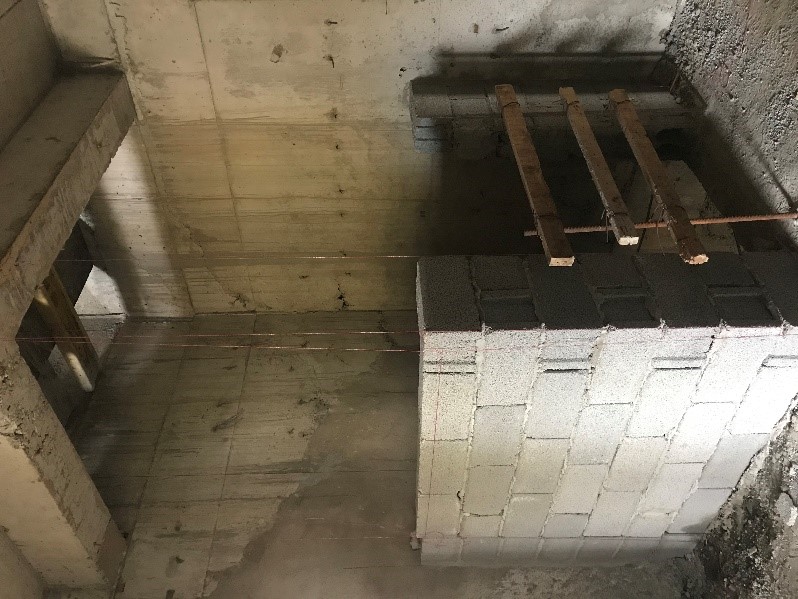

მიმდინარეობს ბლოკით შევსება აივნებზე. დასრულებულია 11,30 დან 31,7 ნიშნულამდე (6 სართული).

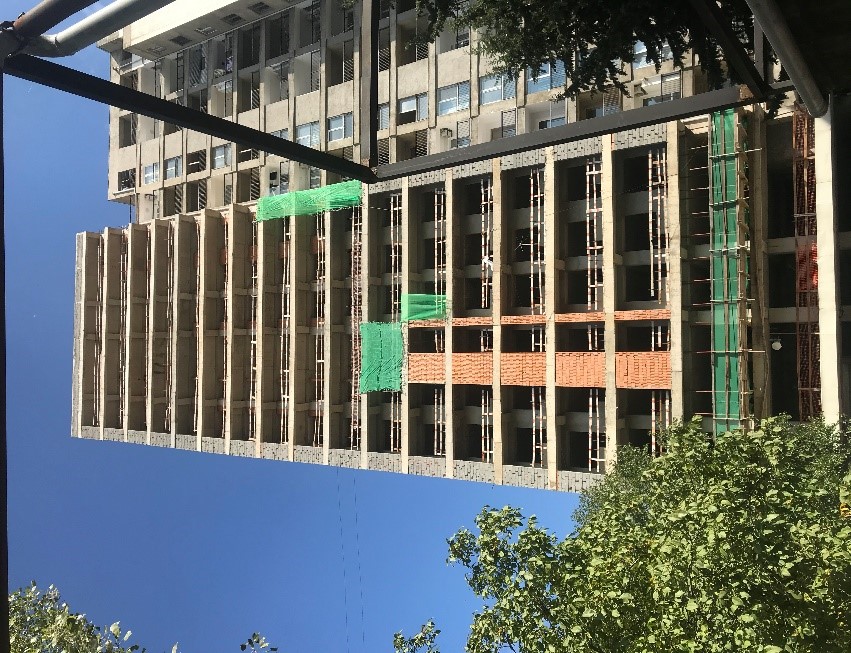

ფასადზე მოეწყო უსაფრთხოების კონსოლი და მოაჯირები.

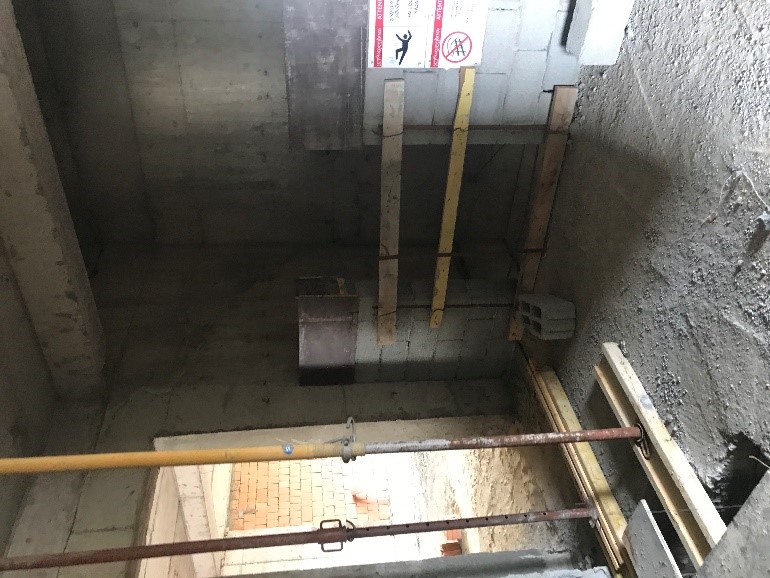

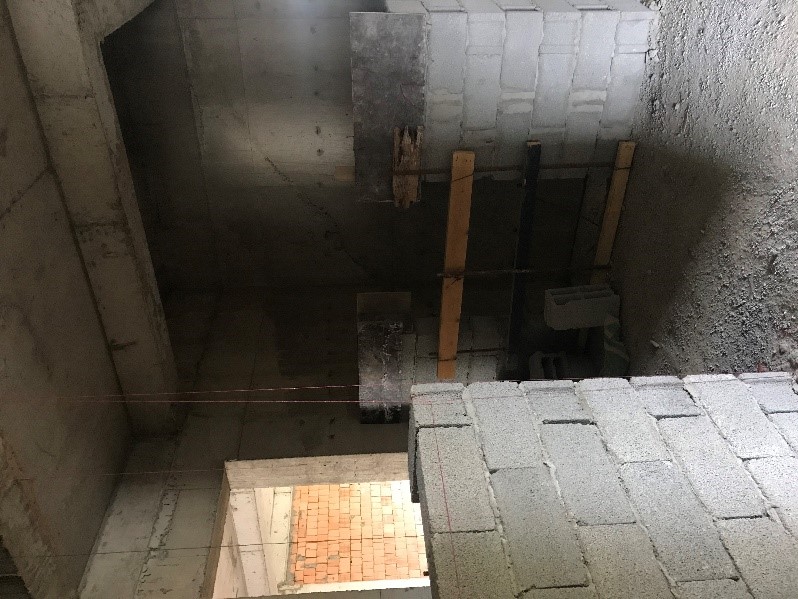

მიმდინარეობს ლიფტის ღიობების კორექტირება სართულებზე და ამოშენება 20 იანი ბლოკით.

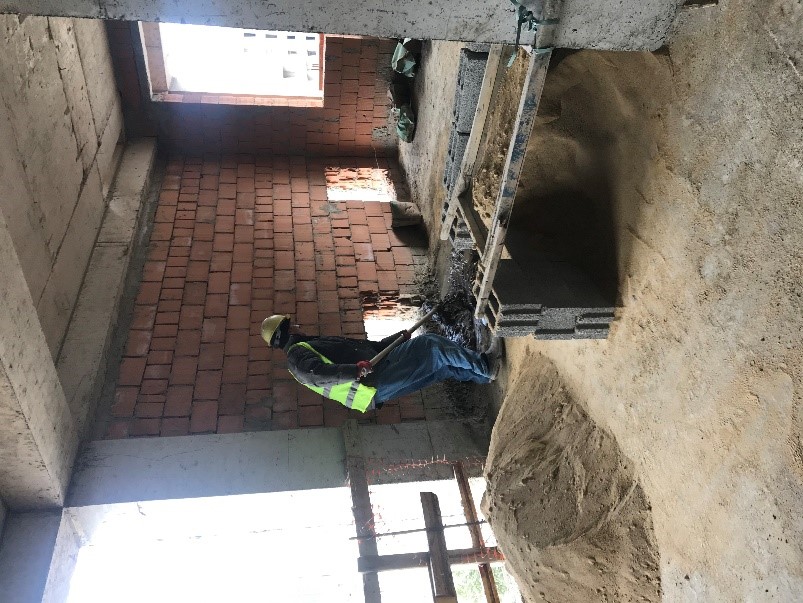

სადარბაზოში შესრულდა ბინებს შორის გამყოფი კედლების ამოშენება 480 მ2

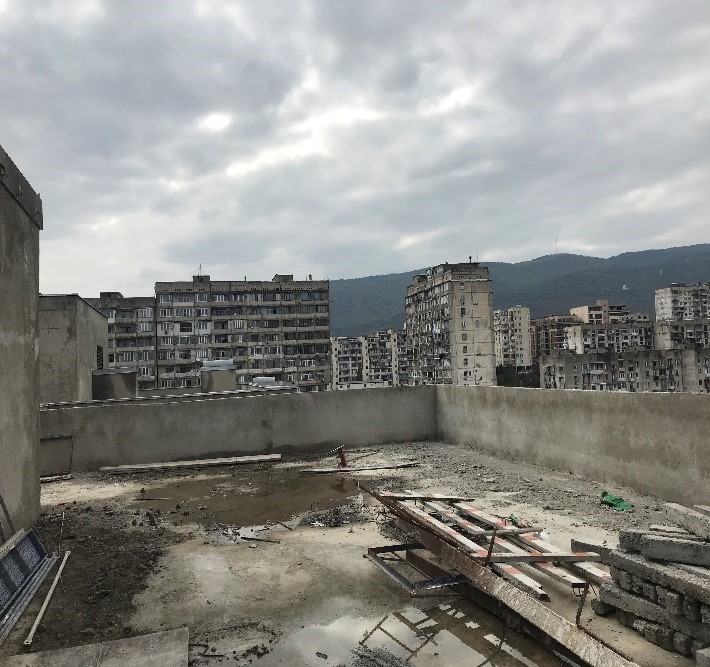

მიმდინარეობს სახურავზე პარაპეტის აშენება 20სმ იანი ბლოკით, გულარების და სარტყელის მოწყობა სამანქანოს და პარაპეტის ლესვა.

პალასი 1- I ბლოკის შესრულებული სამუშაოები ივლისიდან 12.10.2021-ის მდგომარეობით:
- დასრულდა აივნების შიდა სივრცეები 11,30 დან 35,10 ნიშნულის ჩათლით (7 სართული) გალესვა. მიმდინარეობს ფასადის ლესვის სამუშაოები ა-ბ ღერძებში და ასევე აივნების შიდა სივრცეების ლესვა.
- დასრულდა ა-ბ და და დ-ზ ღერძებში 11,30-18,10 ფასადის შევსების სამუშაოები აგურით.
- მიმდინარეობს ბ-დ ღერძში (კიბის უჯრედში) შესრულდა ფასადის შევსების სამუშაოები ბლოკით.
- ფასადი 1-4 ღერძებში (სულხან ცინცაძის მხრიდან) მიმდინარეობს ფასადის ლესვის სამუშაოები 1-4 ღერძებში. ამ დროისთვის დასრულდა 1-2 ღერძების 7,50 დან 67,62 ნიშნულის ჩათლით 340 მ2 (17 სართული) გალესვა.
- 1-4 ბლოკებში დასრულდა ფასადის შევსების სამუშაოები აგურით და ასევე დასრულდა ფასადის შევსების სამუშაოები.
- ფასადი ზ-ა ღერძებში (ბახტრიონის ქუჩის მხარიდან) ამ დროისთვის დასრულდა და გალესილია აივნების შიდა სივრცეები 11,30 დან 35,10 ნიშნულის ჩათლით (7 სართული) . მიმდინარეობს აივნების შიდა სივრცეების ლესვა.
- დასრულდა საცხოვრებელი ფართების და აივნების შორის გამყოფი კედლები ამოშენება აგურით. მიმდინარეობს ფასადზე საცხოვრებელი ფართების აივნის გამყოფი კედლების ამოშენების სამუშაოები აგურით. ამ დროისთვის დასრულებულია 11,30 დან 28,3 ნიშნულამდე (5 სართული).
- მიმდინარეობს ბლოკით შევსება აივნებზე. დასრულებულია 11,30 დან 31,7 ნიშნულამდე (6 სართული).
- ფასადზე მოეწყო უსაფრთხოების კონსოლი და მოაჯირები.
- სადარბაზოში შესრულდა ბინებს შორის გამყოფი კედლების ამოშენება 480 მ2
- მიმდინარეობს სახურავზე პარაპეტის აშენება 20სმ იანი ბლოკით, გულარების და სარტყელის მოწყობა სამანქანოს და პარაპეტის ლესვა.
