პალასი 1-VI ბლოკის შესრულებული სამუშაოები ივლისიდან 12.10.2021-ის მდგომარეობით

პალასი 1-VI ბლოკის შესრულებული სამუშაოები ივლისიდან 12.10.2021-ის მდგომარეობით

მიმდინარეობს  ბახტრიონის ქუჩის მხრიდან ფასადის ლესვის და ფასადის სამღებრო სამუშაოები (ბრიზგი). ამ დროისთვის გაილესა აივნის შიდა ფართები, დამუშავდა აივნის ჭერები და ასევე „დაბრიზგულია“ 3 სართული

მიმდინარეობს გამრეკელის ქუჩის მხრიდან ფასადის ლესვის და ფასადის სამღებრო სამუშაოები (ბრიზგი). ამ დროისთვის გაილესა აივნის შიდა ფართები, დამუშავდა აივნის ჭერები და ასევე დაბრიზგულია დ-თ ღერძი 19 სართული. შეიფუთა აივნის მოაჯირები.

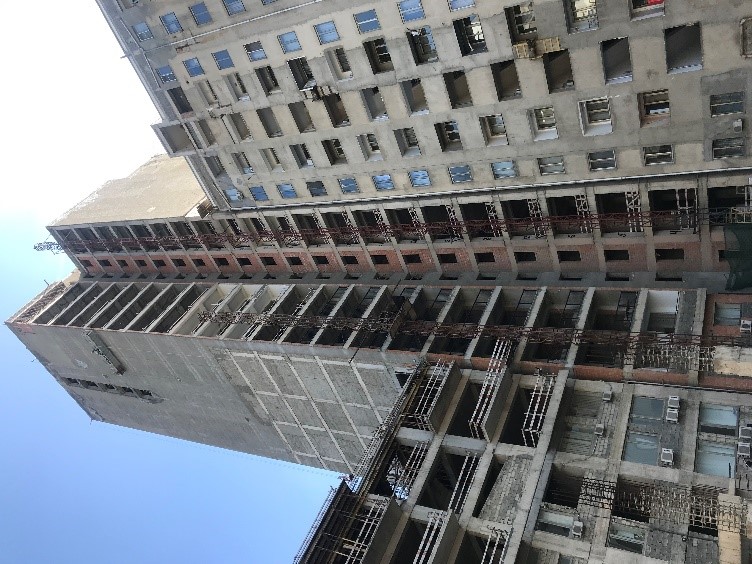

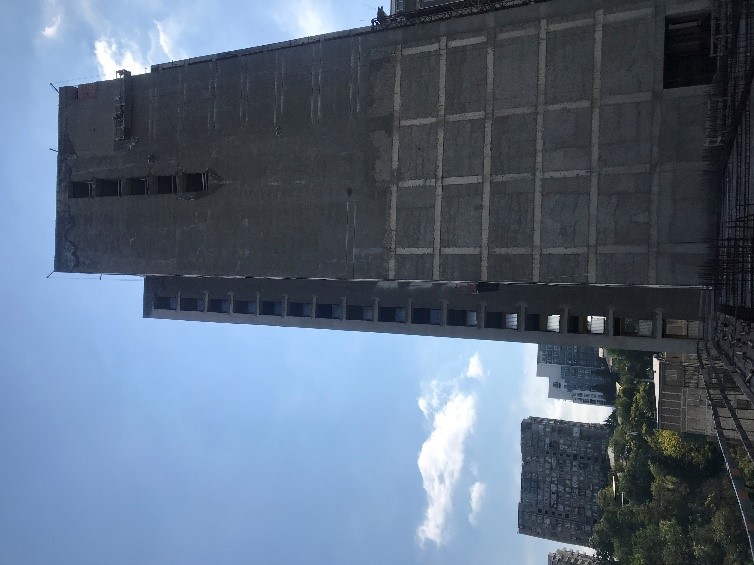

 ფასადი საბურთალოს ქუჩის მხრიდან 3-4 ღერძებში
 მიმდინარეობს ფასადის ლესვის სამუშაოები 3-4 ღერძებში, გალესილია 9 სართული.

მიმდინარეობს ფასადის ლესვის სამუშაოები და ფასადის სამღებრო სამუშაოები (ბრიზგი) ეზოს მხრიდან თ-ა ღერძებში. ამ დროისთვის გაილესა აივნის შიდა ფართები, დამუშავდა აივნის ჭერები და ასევე დაბრიზგულია თ-დ და 12-13  ღერძებში 3 სართული.

სადარბაზო

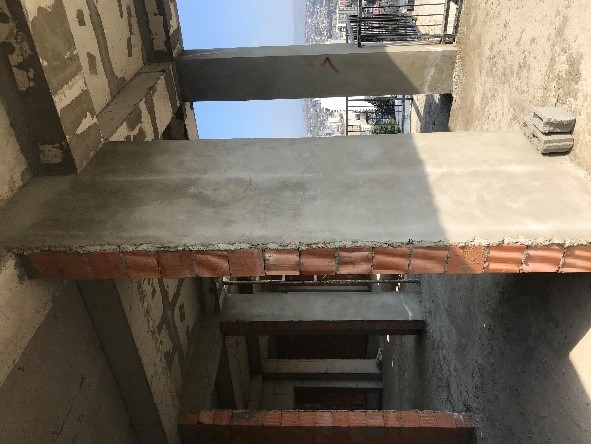

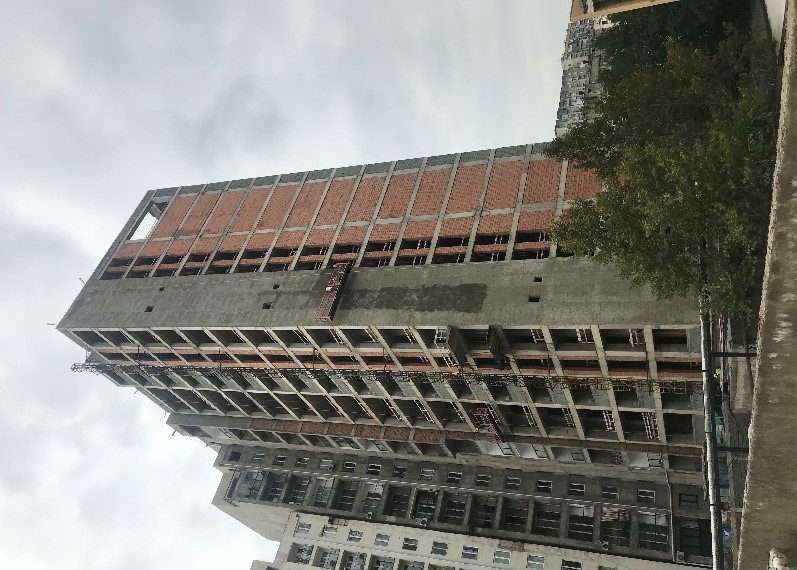

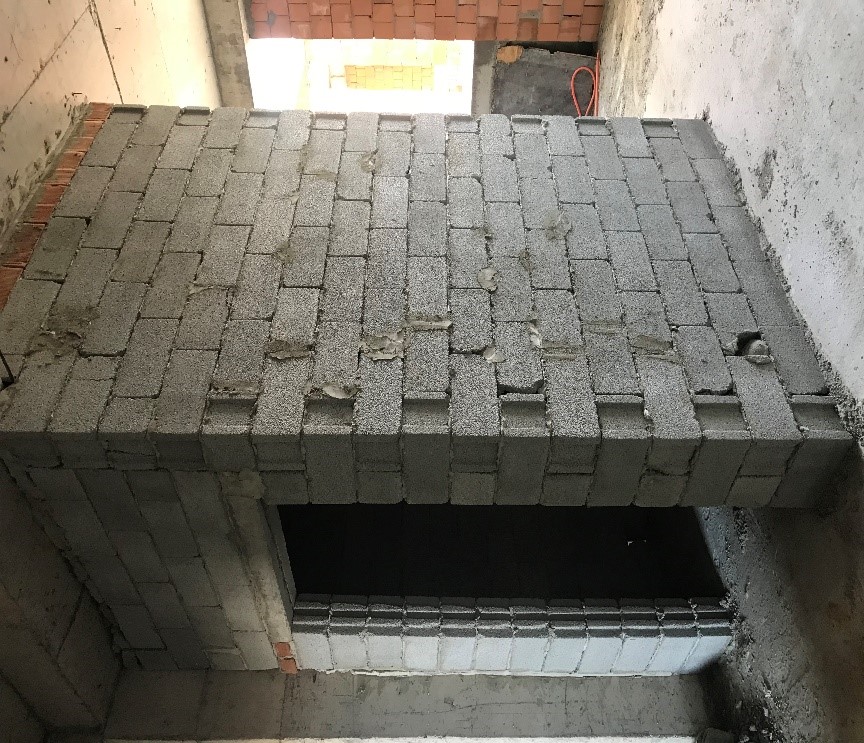

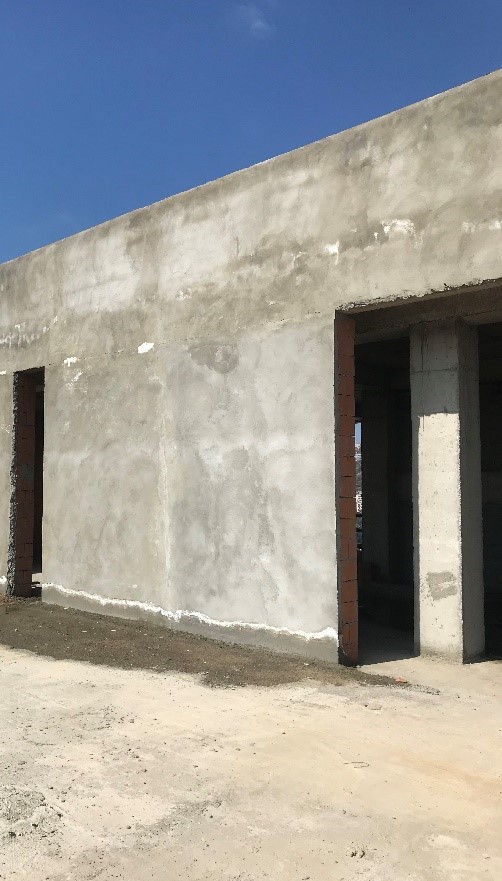

სადარბაზოში შესრულდა ბინებს შორის გამყოფი კედლების ამოშენება 20 იანი ბლოკით, აშენედა დამხმარე ფართები სართულებზე. ფასადის ამოშენება აგურით.

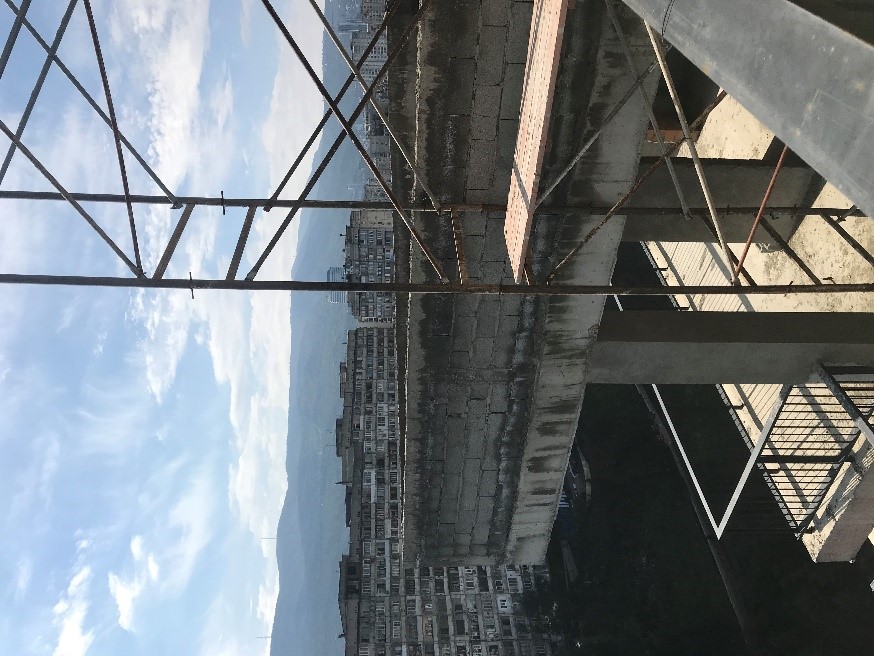

დასრულდა სახურავზე პარაპეტის აშენება 20სმ იანი ბლოკით, გულარების და სარტყელის მოწყობა, სამანქანოს და პარაპეტის ლესვა და მინდინარეობს დასუფთავება იზოლაციის მოსაწყობად.

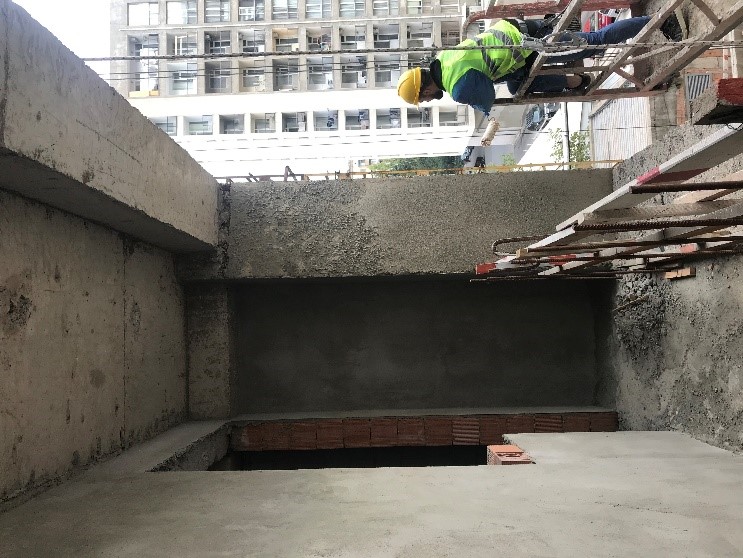

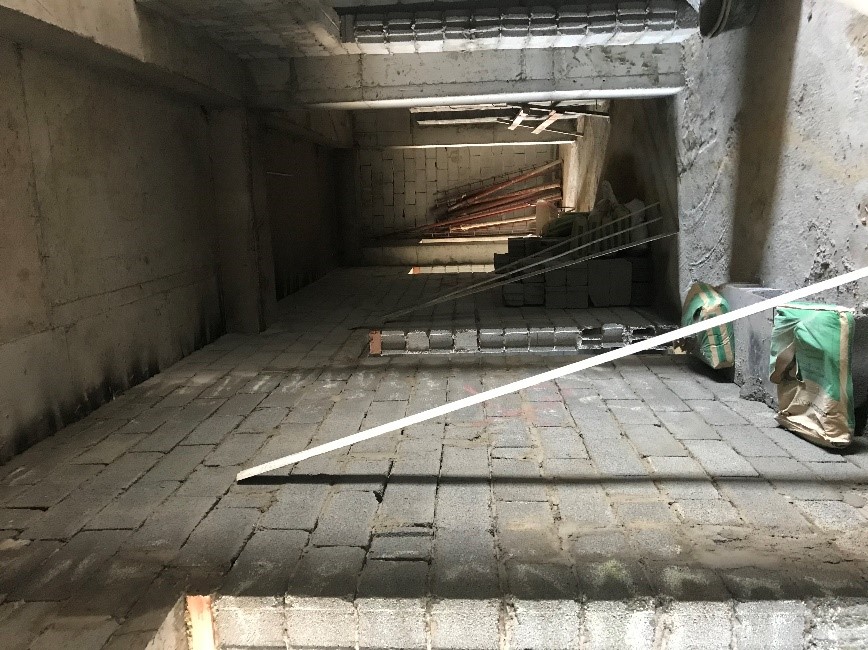

მიმდინარეობს ლიფტის ღიობების კორექტირება სართულებზე და ამოშენება 20 იანი ბლოკით.

პალასი 1-VI ბლოკის შესრულებული სამუშაოები ივლისიდან 12.10.2021 მდგომარეობით:

  • მიმდინარეობს  ბახტრიონის ქუჩის მხრიდან ფასადის ლესვის და ფასადის სამღებრო სამუშაოები (ბრიზგი). ამ დროისთვის გაილესა აივნის შიდა ფართები, დამუშავდა აივნის ჭერები და ასევე „დაბრიზგულია“ 3 სართული
  • მიმდინარეობს გამრეკელის ქუჩის მხრიდან ფასადის ლესვის და ფასადის სამღებრო სამუშაოები (ბრიზგი). ამ დროისთვის გაილესა აივნის შიდა ფართები, დამუშავდა აივნის ჭერები და ასევე დაბრიზგულია დ-თ ღერძი 19 სართული. შეიფუთა აივნის მოაჯირები.
  • ფასადი საბურთალოს ქუჩის მხრიდან 3-4 ღერძებში
  • მიმდინარეობს ფასადის ლესვის სამუშაოები 3-4 ღერძებში, გალესილია 9 სართული.
  • მიმდინარეობს ფასადის ლესვის სამუშაოები და ფასადის სამღებრო სამუშაოები (ბრიზგი) ეზოს მხრიდან თ-ა ღერძებში. ამ დროისთვის გაილესა აივნის შიდა ფართები, დამუშავდა აივნის ჭერები და ასევე დაბრიზგულია თ-დ და 12-13  ღერძებში 3 სართული.
  • დასრულდა ბინებს შორის გამყოფი კედლების ამოშენება 20 იანი ბლოკით, აშენედა დამხმარე ფართები სართულებზე და ფასადის ამოშენება აგურით.
  • დასრულდა სახურავზე პარაპეტის აშენება 20სმ იანი ბლოკით, გულარების და სარტყელის მოწყობა, სამანქანოს და პარაპეტის ლესვა და მინდინარეობს დასუფთავება იზოლაციის მოსაწყობად.
  • მიმდინარეობს ლიფტის ღიობების კორექტირება სართულებზე და ამოშენება 20 იანი ბლოკით.
